阿坝—成都东1000千伏特高压交流工程预计2026年底建成投运

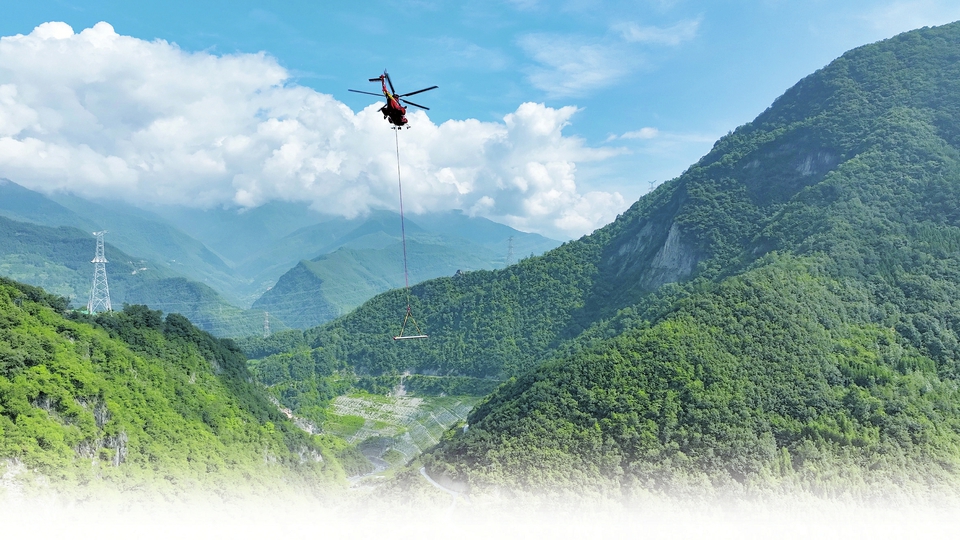

阿坝—成都东1000千伏特高压交流工程采用直升机开展塔材运输。 国网四川建设公司供图
华西都市报讯(谢春艳 记者 杨博)6月22日,随着阿坝州理县境内3标段L045号塔最后一段塔材精准就位、螺栓紧固完成,阿坝—成都东1000千伏特高压交流工程最后一基铁塔组立完毕。这标志着该工程全线铁塔组立任务圆满结束,全面转入导线架设阶段。
阿坝—成都东1000千伏特高压交流工程起于阿坝1000千伏变电站,止于成都东1000千伏特高压变电站,途经阿坝、绵阳、德阳、资阳4市(州)。线路全长734.8公里,新建铁塔1400余基。工程沿线地形地质条件复杂,山地峻岭占比超六成,其中“刀背梁”等险峻地形多达80余处,塔基最大坡度达55度。全线海拔3000米以上的铁塔共186基,施工难度极大。
针对部分索道架设困难的塔位,国网四川建设公司引入直升机运输,仅需5分钟即可完成两吨物资转运,有效克服了地形障碍,既大幅提升了运输效率,又最大限度减少了对高原生态的扰动。
阿坝—成都东1000千伏特高压交流工程预计于2026年底建成投运。届时,阿坝通道送出能力将提升1倍以上,有力满足川西地区未来新能源的送出需求,为成渝地区双城经济圈建设提供坚强可靠的电力保障,对推动四川清洁能源优势转化为经济优势具有重要意义。
